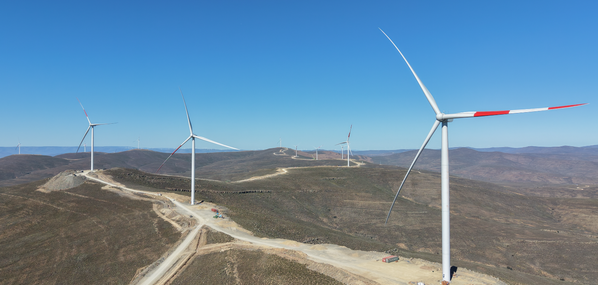

11月9日,随着最后一个巨型风机叶轮与发电机在百米高空精准对接,南非奥亚混合能源项目风机吊装工作全部完成,为实现全容量并网发电奠定了坚实基础。 该项目风电场共部署18台单机功率4.8兆瓦的风机,沿山脊分布串联在路线超30公里、海拔1100米至1400米高山上。每台风机均由四节钢制塔筒组成,底段塔筒最大直径达4.8米,重量约94吨,发电机重98吨。轮毂中心高度100米,风机叶片长76米,叶轮直径155米,扫风面积约1.89公顷,具备塔筒内置箱变系统、分体式机舱与发电机结构及全自主变流技术等,采用800吨和1250吨履带吊两个作业面进行吊装施工。 风机吊装是项目风亚星游戏官网设中技术最复杂、安全风险最高、管理难度最大的核心环节。吊装前,项目多次召开专题会议,编制专项吊装施工方案,邀请多专业专家驻场指导,统筹协作队伍人员及装备进场,精准把握施工窗口期,持续优化施工组织方案,严格进行安全技术交底,确保风机吊装作业高效推进。过程中,从首段塔筒的吊装到塔筒间螺栓力矩的验收,再到最后叶轮组件与发电机的对接,项目层层控制、严格把关,扎实做好准备、执行和验收工作,每一个环节的高效衔接,共同铸就了本次吊装任务的圆满完成。目前,项目风电场18台风机吊装工作已全部完成,电气安装工作已完成15台,冷调试工作也在有条不紊进行中,项目全员正凝心聚力推动项目早日实现全面投运。 南非奥亚混合能源项目位于南非西开普省和北开普省交界处,主要合同内容为155兆瓦光伏发电、86.4兆瓦风力发电和94兆瓦/242兆瓦时储能设施系统建设,配套33公里132千伏送出线路、升压站、开关站、对侧站间隔等附属设施以及2年电站运维服务。项目建成后,预计每年可为南非提供约5.7亿度可靠且稳定的清洁能源用电,对提升南非的国家电力供应能力、缓解南非的长期电力短缺问题、推动能源结构转型以及促进可持续发展目标的实现具有重要意义。 |
|||||
|
