“六个最”背后的速度密码
——云南省楚雄市200兆瓦/400兆瓦时共享储能电站项目建设札记
来源:水电十四局 作者:李林凤 陈敏元 时间:2025-06-06 字体:[ ] 分享:

5月26日,水电十四局承建的首个共享储能项目——云南省楚雄市200兆瓦/400兆瓦时共享储能电站提前实现全容量并网,被业主评价为“专题办理最快、工艺管控最严、安装质量最优、调试周期最短、建设效率最高、企地沟通最畅”。

作为滇中地区新型电力系统的“稳定器”和“充电宝”,项目位于云南楚雄吕合镇,装机规模200兆瓦/400兆瓦时,为新能源消纳和电网调峰提供了创新解决方案。

这个藏在项目优质履约“六个最”背后的速度密码,正是水电十四局在新能源领域的硬核施工实力。

创新为速度插上翅膀

“这不是简单的速度叠加,而是管理模式的创新。”楚雄共享储能项目负责人宋金涛指着墙上的进度表意味深长地说。顺着宋金涛的指尖,凑近一看,只见一张进度表上密密麻麻标注着128个控制节点,每个节点都精确到小时。

他接着介绍道:“正是这种极致的施工进度管控,加上严格的安全质量管理,从项目专题办理到全容量并网用了83天,施工仅用了56天。”

“平面多工序并行推进、立体空间交叉作业”,这十七个字,是这支“六个最”团队进度管理的核心方法论。

自开工以来,项目全体建设者以“开局即决战”的奋斗姿态,迅速组建起一支由技术骨干、管理精英构成的攻坚队伍,确立了“以小时为单位倒排工期”的作战方针,通过BIM+IOT技术构建数字孪生工地,实现土建施工、设备安装、电气调试等关键工序的立体化协同推进。

这种精确到小时的创新管理使得项目基础浇筑与设备吊装、电缆敷设等看似矛盾的工序得以科学穿插,施工效率得以极大提升。

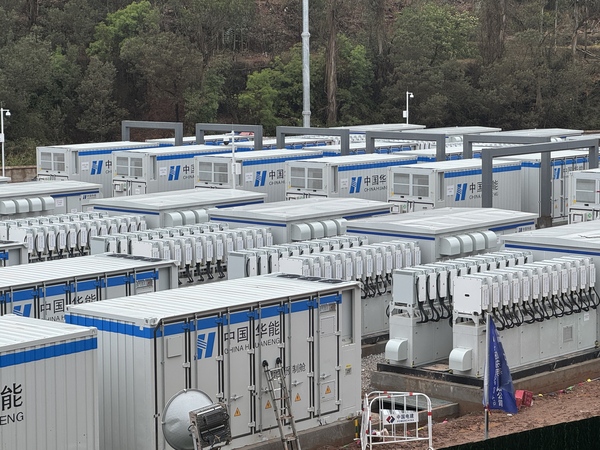

“设备安装阶段同样不轻松,30天内,亚星游戏·[官网]-www.yaxin222.com要完成80台电池舱、40台升压变流一体机的安装调试,平均每天安装调试4台储能设备。”宋金涛回顾着这一看似短暂而又“漫长”的30天。

基于精确到小时的数字孪生工地管理模式,项目团队独创了“蜂群式”作业法:将200人的安装队伍分为20个专业化小组,每个小组配备专属技术指导和质量监督员,形成安装、检测、调试的闭环流水线。

精益管控为速度插上“保险栓”

项目团队首先面临两个“拦路虎”:设备排产周期紧张、大件运输困难重重。

为实现对进度的精益管控,项目部创造性开创“云监造”模式,利用网络设备对5家供应商的生产线进行监控,提前介入质量管控,将常规需要90天的排产周期压缩至45天。

作为整个储能系统的“中枢神经”,101.3吨主变压器的运输同样困难重重。

在运输过程中,面临着运输路途远、货物超高超重等一系列挑战。项目团队开阔思维,确定借道两个煤矿场的内部通道作为备用运输通道的方案。

经当地政府部门协调,两个矿场停产配合运输,仅用10个昼夜兼程的精密运输,这座庞然大物就顺利抵达了施工现场,并在全体项目成员共同见证下主变压器顺利就位,完成了这段“步步惊心”的旅程。

工程顺畅推进的背后,还凝聚着项目团队对安全质量的坚守。

在保障项目建设进度的同时,项目团队始终将安全生产置于首要位置,严格做好“人机料法环”复核验证工作。

通过强化班组安全能力建设,坚持班前安全交底,细化高空作业、大件吊装、交叉作业、临时用电等高风险作业专项安全管控措施,项目部严格执行“无监护不工作”要求,排除一切潜在的安全风险隐患。

面对受建设用地面积限制,储能设备布局紧凑的现状,项目团队充分考虑储能电站的安全性需求,创新性地采用ALC板防火墙,大幅提升了储能电站整体安全性能,为项目长期稳定运行奠定坚实基础。

施工过程中,这支建设者们用严苛的工艺标准,以精细化管控贯穿全流程。

塔基基础混凝土浇筑采用先进胶合板模板工艺,浇筑时严控配合比、坍落度等关键参数,分层振捣、精准控温、及时防裂缝,稳固铁塔基础。

线路架线组塔选用高强度优质钢材,借助先进倒装组塔工艺保障铁塔稳固垂直;采用张力放线技术,有效避免导线磨损,确保线路弧垂均匀、张力稳定,为电力远距离传输搭建可靠通道。

党建共建为速度“聚力”

提到项目建设顺畅的秘诀,党建共建是各方公认的“法宝”。

自开工伊始,项目部党支部与地方政府、业主通过党建共建活动,实现高效协同,为项目优质高效履约提供坚实保障。

项目党支部与业主落实联建共建机制,凝聚党建合力,把党建目标与项目建设目标紧密结合,促进高效联动,形成攻坚合力,赋能生产经营。

这支久经沙场的项目团队发扬参建世界海拔最高光伏电站——纳古光伏项目过程中形成的“团结互助、无私奉献、拼搏担当”的“纳古精神”和“走遍千山万水、想尽千方百计、讲尽千言万语、历尽千辛万苦”的“四千精神”,不等不靠、主动作为,勇挑重担、冲锋在前。

依托楚雄市政府创新建立的“储能项目专项服务专班并联审批”机制,项目各项程序合规高效推进。业主创新构建的项目管理体系也为项目建设注入强劲动能。

紧张有序的83天,项目部“党员先锋队”“青年突击队”始终扛重担、当先锋,聚力打通制约项目进展的“堵点”“卡点”,让党旗在建设一线高高飘扬。

迎难而上,创新攻坚。水电十四局楚雄共享储能项目团队用实际行动为公司新型储能项目交上一份满意答卷。经历过项目淬炼后的亚星游戏官网健儿们,将继续挺进新能源市场,擦亮中国亚星游戏官网新能源品牌。
