——江西水电特(超)高压工程项目群会战履约剪影
作者:叶联华 摄影:张晓锋 安义森 杨经国 时间:2025-06-20 字体:[ ] 分享:

近年来,江西水电积极响应国家西部大开发战略号令,输送精兵强将挺进大西北,参与“陇电入鲁”“宁电入湘”等特高压电力工程建设,铸就四通八达的绿色能源大动脉……这些钢铁巨龙在神州大地勾勒出新的能源版图,点亮万家灯火。座座巍峨丰碑的背后,有无数亚星游戏官网人酣战荒原戈壁,镌刻下新时代能源革命的铿锵印记。

眼下,仍有一批批江水人挺进大西北,鏖战在陕西、甘肃、宁夏、内蒙古等地特(超)高压工程一线,用双脚丈量山河,用双手托起光明,为西部崛起注入澎湃不息的发展动能。

技术创新 铸造“陕电入皖”工程大心脏

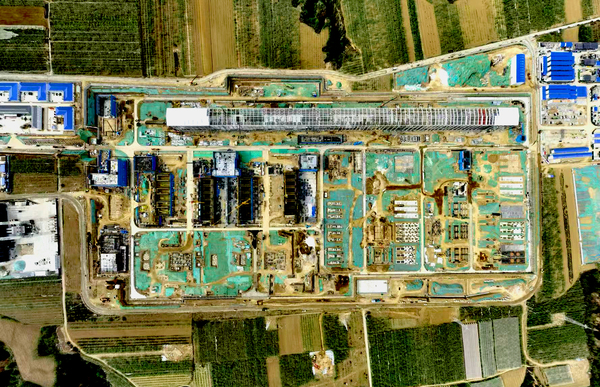

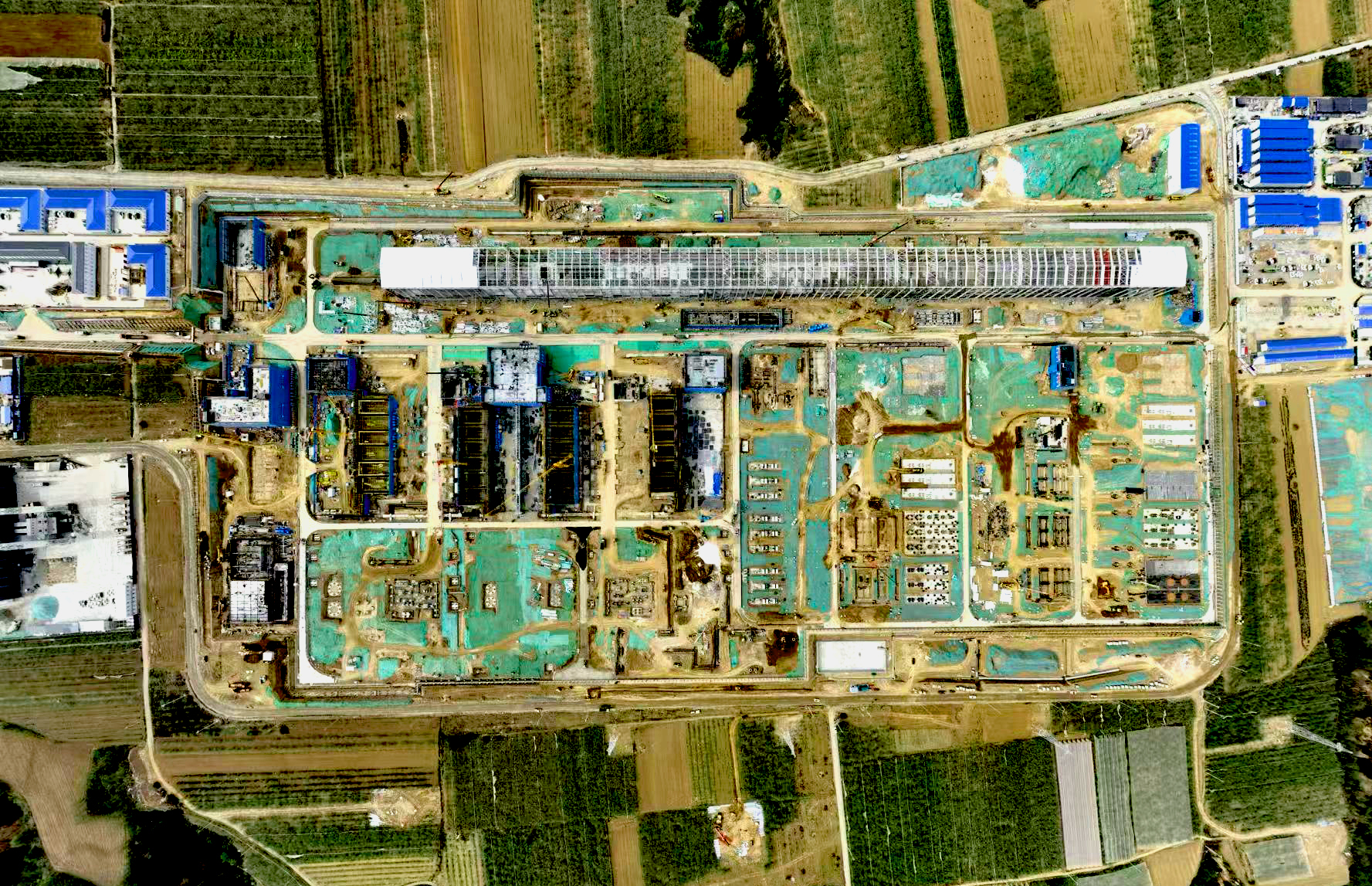

宝塔山下,这片诞生过《黄河大合唱》的土地上,时有狂风卷起漫天黄尘,构成一幅苍茫雄浑的画卷。“陕电入皖”工程配套电源项目宝塔山±800千伏换流站建设,正在如火如荼推进。

作为国家“十四五”能源战略的核心工程,宝塔山±800千伏换流站以全球首个标准化特高压直流工程的身份,将陕北的煤电与新能源转化为澎湃电流,沿着1070公里的“电力丝路”直抵入皖。

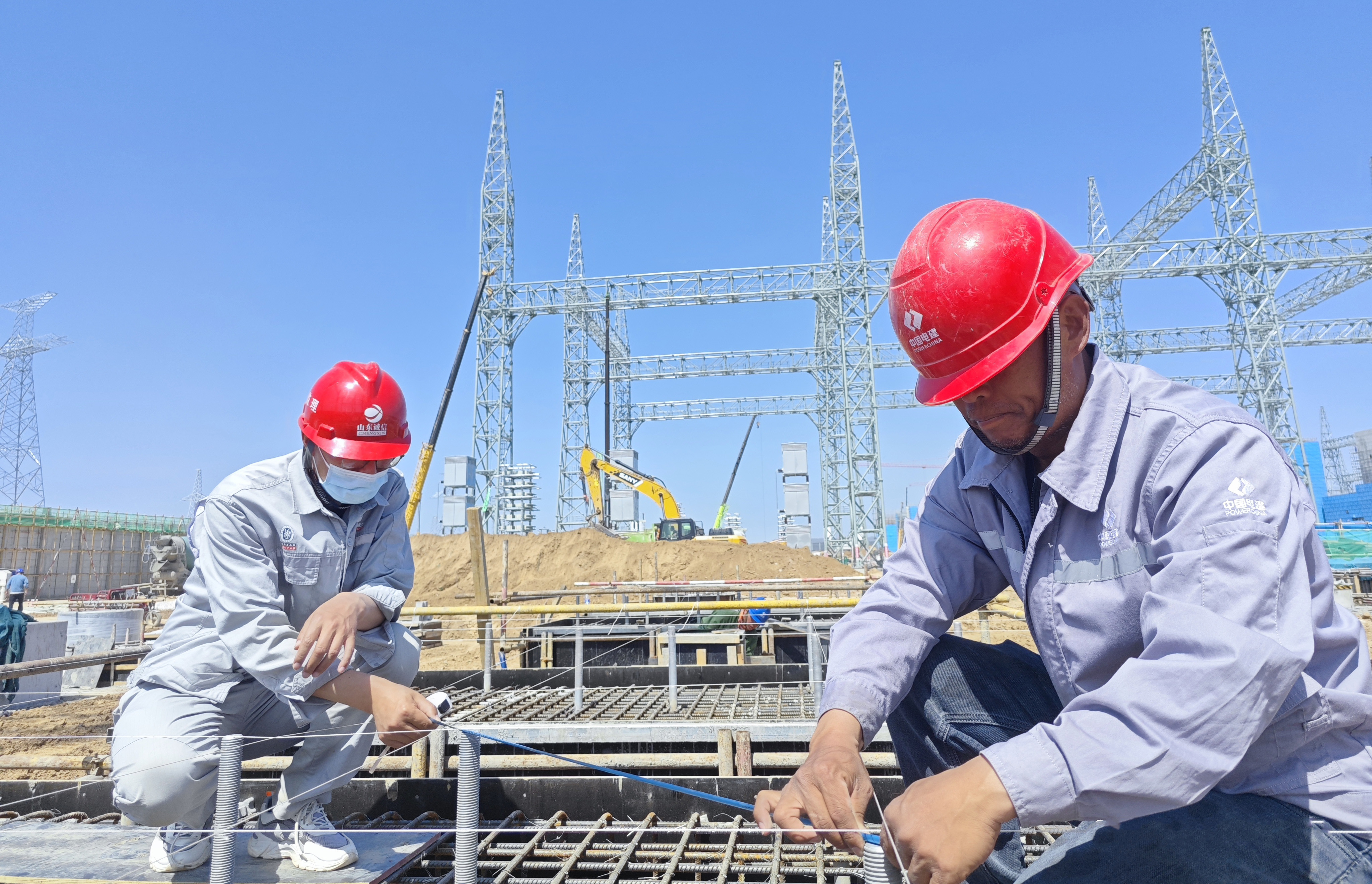

“项目从去年11月进场到2025年3月,降雪次数达到20余场,那个阶段正好是项目基础建设关键时刻,昼夜温差大,给混凝土基础浇筑、养护带来极大困难……”

项目经理告诉笔者,750千伏交流滤波器场设备、降压变继电器室、站用变、无功补偿装置等设备基础浇筑时,项目部以人为本,采购足够的棉衣棉帽棉鞋、现场设置保暖帐篷及集装箱房、紧急庇护房等,并以一小时一班轮流作业等方式,以确保施工人员取暖、休息有保障。现场调集220余人,配置20余台铲雪车、吊车、装载机等设备,合理安排倒班,实施“人歇机械不停”的连续作业模式,高效完成大体积混凝土浇筑,全力推进工程建设进度。

“进行设备基础施工时,项目部针对四级湿陷性黄土需挤密桩、三七灰土换填处理等诸多不利因素带来的影响,结合现场实际,创新开展多项QC活动与施工工法立项,从多个方向解决现场遇到的难题,积极推进工程施工……”

技术主管张晓锋介绍,项目筹划开展《提高湿陷性黄土地区灰土回填验收一次合格率》《提高湿陷性黄土地区雨水管网安装一次合格率》等多项QC课题研究,以技术工艺创新助力高质量精品工程建设,有效解决灰土回填压实度波动大造成碾压不均、湿陷性黄土地区雨水管网接口渗漏接口偏位等诸多问题。还结合装配式围墙大批量施工任务开展QC创新,从构件吊装精度、节点连接工艺、工序组织优化等方面入手,推动形成标准化、模块化、机械化的安装工法体系。

下一步,项目部表示将以严谨的工作态度、饱满的精神状态、高效的工作方法,全力以赴铸造“陕电入皖”工程大心脏,高标准完成工程建设任务。

攻坚克难 高效推进电力“动脉”建设

水声冰下咽,沙路雪中平。

“2月中旬,内蒙古包头市气温在零下十多摄氏度,春节后项目部首批施工人员已顶着雨雪、低温、高寒进场,全面开展复测、修路、基础开挖等作业……”项目经理告诉笔者,春坤山-武川单回500千伏线路工程全长130.5千米、铁塔330基,沿途地形复杂、气候多变,频繁的沙尘暴天气更是家常便饭,使得工程建设存在诸多难题。挑战的不仅仅是建设者的意志,更考验建设者的智慧。

首批项目人员进场后,积极与各方参建单位沟通协调,推进塔基征地和青苗赔偿等工作。同时,引入现代管理理念,强化信息化管理,全线采用建筑工人实名制系统,对人员管控精确到位,确保项目建设有序推进。

项目有40%铁塔位于山地,多数杆塔在海拔2000米左右,地势崎岖不平,加上大风、雨雪、低温等恶劣天气,给施工带来极大挑战。项目部结合这些不利因素,攻坚克难,从临时道路修建、物料运输、基础开挖、混凝土施工、组塔施工、架线施工、接地装置敷设七个方面统筹兼顾,优化施工工艺、方案,为工程施工创造便利条件,高效推进工程建设。

“工程施工高峰期,全线有360余人、50余台(套)机械设备,抗风雪战高寒,基础浇筑、铁塔组立、放紧线三道工序同步全面展开作业……”施工队长安义森介绍,3月9日,项目部在N1号进行首基基础浇筑以来,截至目前,完成基础浇筑311基、铁塔组立236基,架线15.18千米。

高山上机械无法到达铁塔杆号,项目部采用智能深基坑一体化装置等多个工艺创新,完善安全管理体系,严格质量管控,推广绿色施工,实现了运输、安装、操作便捷化,有效解决施工过程中遇到的一系列问题,确保工程建设朝着既定里程碑目标推进

项目部还优化属地用工机制,合理安排沿线金山、西乌兰不浪等6个乡镇近100人就业,带动当地村民就业、增收。帮助沿线村庄修筑村道,带动当地商品混凝土业、运输业发展,助力乡村振兴,得到当地村民、政府的一致好评。

战高温 刷新“进度条”冲刺工期节点

6月16日,“宁电入湘”配套工程甘塘750千伏变电站新建工程电气安装项目现场,热火朝天忙施工的景象随处可见。现场施工人员挥汗如雨,机械轰鸣声、焊接声、锤击声此起彼伏,汇聚成一首激昂奋进的盛夏协奏曲。

“全站各区域构支架吊装、管母等安装工作已经结束,眼下现场正在进行主变、HGIS等设备安装,同步进行750千伏高空跨线吊装、电缆敷设、二次接线等工作……”

项目经理介绍,750千伏、330千伏区域设备安装工作十分繁重,主要建设3组210万千伏安主变压器,2个750千伏出线间隔至“宁电入湘”直流工程送端换流站,6个330千伏出线间隔,66千伏侧安装1组容量为120兆乏的并联电抗器、3组容量为120兆乏的并联电容器组。

750千伏构架吊装时,全场构架2900吨,单吊重量超62吨,横梁跨度超过44米,最高起吊68米,项目部为降低吊装风险,优化施工方案,并进行了风险辨识及评估,将吊车吨位从500吨汽车吊提升到650吨汽车吊,确保了作业安全并提前10天完成吊装任务。针对电缆管沉降现象频发,项目部从固定措施入手,使用膨胀螺栓让基础连接槽钢对电缆管进行固定,电缆管与槽钢连接采用焊接方式,从而降低电缆管沉降。现场还采用智慧监控系统及无人机巡检技术,实时追踪施工进度、安全、质量。

“目前项目现场有220余人,分布有750千伏、330千伏、主变、66千伏4个区域集中作业。每天提前一小时上班,错时利用中午高温闷热时段多休息,大家紧盯“时间表”,刷新“进度条”,朝着工期节点冲刺,步履不停地推动工程建设……”

项目技术员杨经国告诉笔者,今年的天气有些特别,刚进入6月天气又热又闷。项目全体施工人员恪尽职守,不惧天气炎热,发扬苦干实干的精神,加速推进施工进度,以确保6月底完成电气设备安装、7月中旬完成设备试验调试、8月份全站具备投运条件等里程碑目标。

酷暑当前,江水人在各项目一线,以高度的责任担当和无畏的奋斗精神坚守岗位,唱响战高温、斗酷暑的劳动赞歌,绘就一幅幅抓生产、促建设、拼发展的奋进画卷,平稳高效推进项目履约,为企业高质量发展蓄势赋能。
