近日,新华网以《云阳建全抽水蓄能电站首台机组发电机层封顶》为题报道了公司承建的国家“十四五”规划重点工程——重庆云阳建全抽水蓄能电站关键节点告捷,主体施工迈入新阶段。

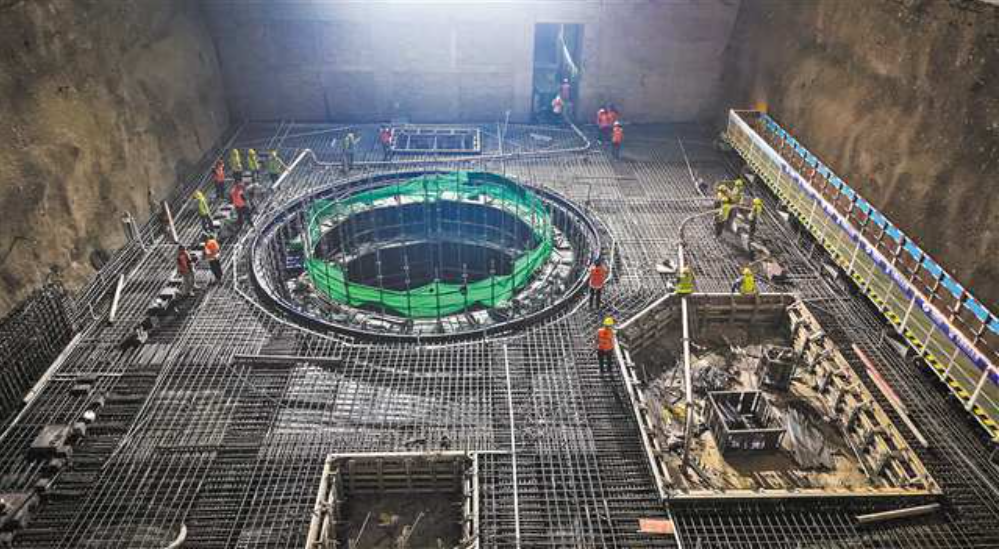

云阳建全抽水蓄能电站施工现场,工人们操作两台车载泵,从厂房上游向下游方向台阶式浇筑混凝土。
工程迎来关键节点,1号机组发电机层顺利封顶,标志着主体结构混凝土浇筑全面完成。建设者正加紧作业,向着年底4台机组全部完成土建施工、全面转入机电安装阶段的目标冲刺。
“1号机组总浇筑高度33.1米,累计混凝土浇筑量9567.88立方米。自2025年7月启动建设以来,历时一年完成主体浇筑。电站地下厂房结构复杂,自下而上需分14仓依次施工,涵盖尾水管层、蜗壳层、水轮机层、母线层和发电机层等多个关键区域。面对作业面狭窄、多工种交叉频繁、浇筑精度要求高等难题,项目部精心组织、科学作业确保工程优质推进。”项目负责人黄星介绍。
云阳建全抽水蓄能电站位于重庆市云阳县高阳镇,装机容量为120万千瓦。电站主要承担重庆电网的调峰、填谷、储能、调频及紧急备用等任务,建成投运后,每年可输送约20亿千瓦时清洁电能,是保障电网安全稳定运行的巨型“充电宝”,对增强重庆及渝东北电网调峰能力,保障区域能源安全、服务绿色发展具有重要意义。
截至目前,电站整体施工进度已超过61%,为2027年按期投产发电打下坚实基础。
